げんばウォッチ Vol.8

  現在(令和4年2月現在)の工事状況をご紹介させていただきます。

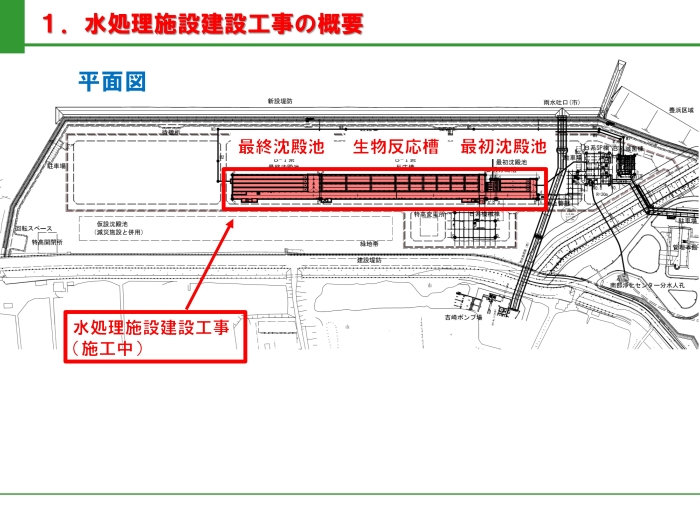

工事概要

  現在施行中の主な工事として、水処理施設建設工事を紹介します。

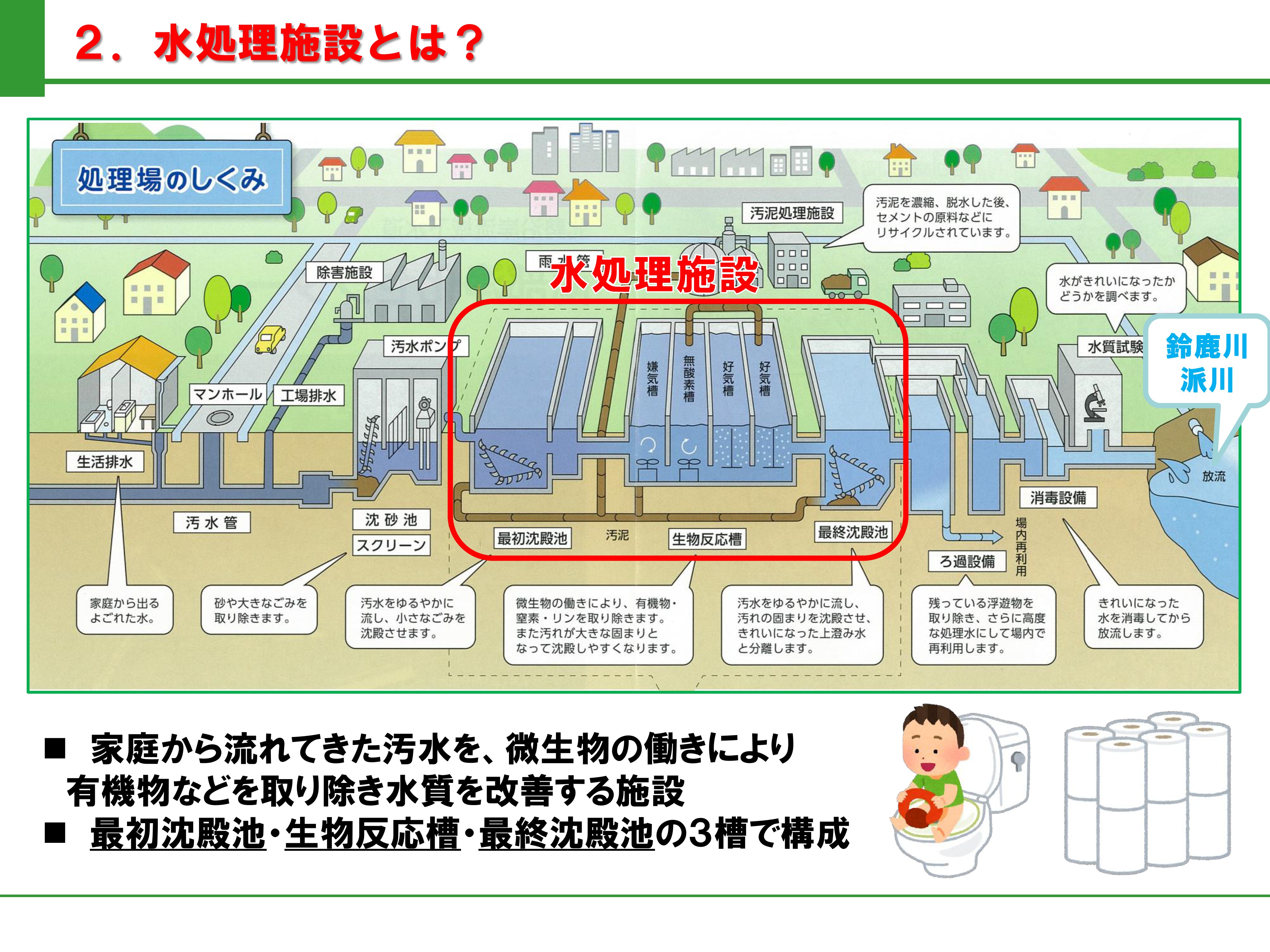

    「水処理施設(鉄筋コンクリート製の水槽)」とは、
  各家庭から流れてくる下水を浄化(きれいに)する施設です。
   令和3年11月初旬に全ての基礎杭工を終了して、
  現在、最初沈殿池、生物反応槽、最終沈殿池等のコンクリート工事を行っています。

  水処理施設建設工事の工事内容は、以下のとおりです。
   最初沈殿池・生物反応槽・最終沈殿池 築造工 N=各1式
    掘削工 V=45,800m3
    コンクリート工 V=25,768m3
    基礎杭工(Φ700) N=255本
    基礎杭工(Φ800) N=101本
      基礎杭工(Φ900) N=399本

進捗状況写真

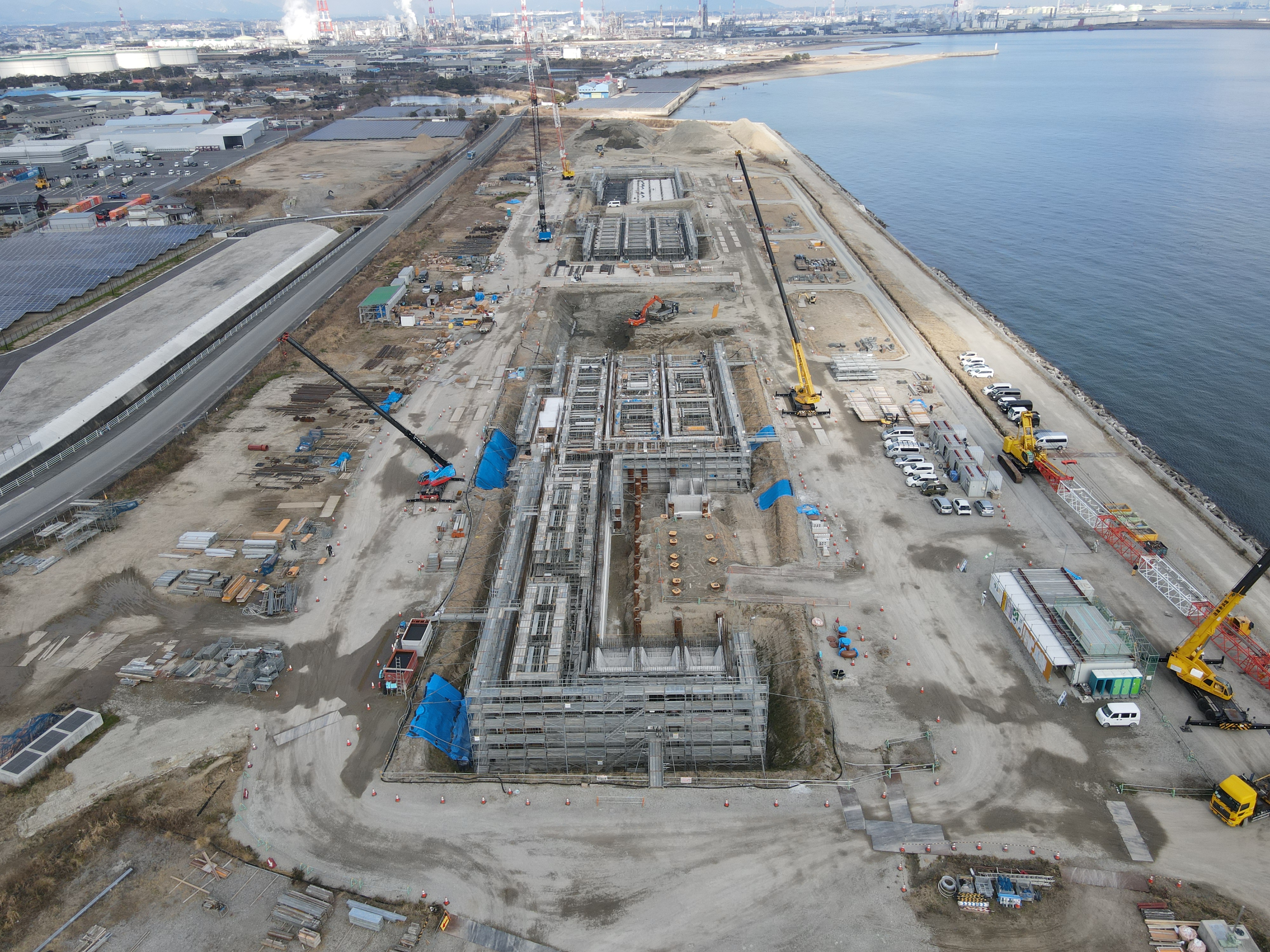

①水処理施設全景1

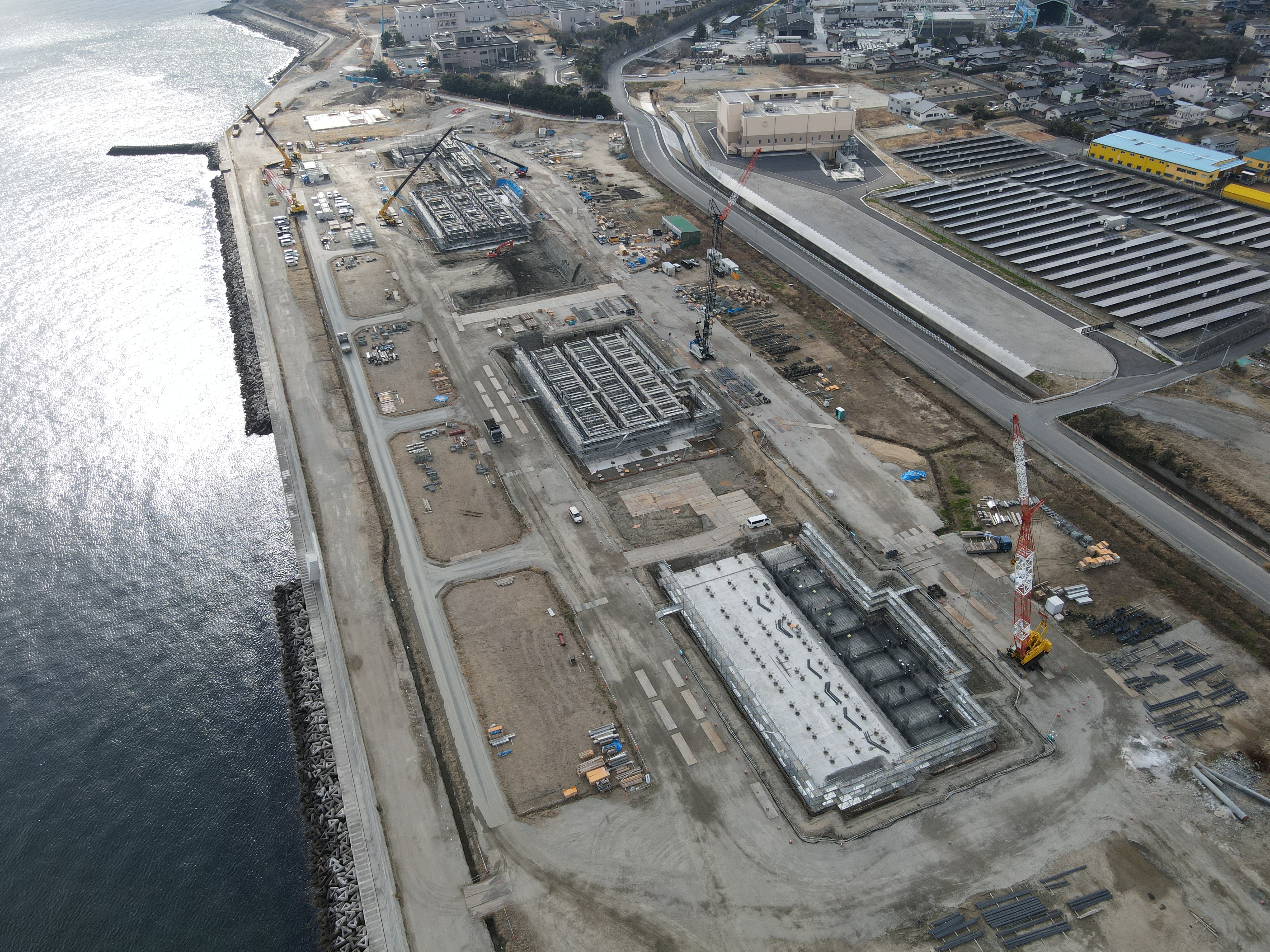

②水処理施設全景2

③コンクリート打設状況

 以上が現在の水処理施設建設工事の様子です。
 引き続き、事業完了に向けて鋭意努力して参りますので、ご理解とご協力を
よろしくお願いいたします。
